公開予定日の2026年8月25日から期限日までの日数差は218日です。これは調査だけに使える期間ではありません。停電日程、代替機の調達、社内稟議、搬出、処理施設の受入れ調整まで含むため、年末や年度末まで待つと選択肢が狭まります。
なお、PCB特措法の改正法が2026年6月19日に公布され、主な規定は2027年4月1日に施行されます。施行後は使用中の低濃度PCB使用製品の届出・管理や、使用終了・判明を起点とする個別の処分期間へ制度が変わります。しかし、現行の2027年3月31日期限が自動的に延長されたわけではありません。経過措置と政令等の最新情報を自治体へ確認しつつ、現行期限内の対応を止めないことが重要です。
※本記事は2026年8月13日時点の公表情報に基づく一般的な実務整理です。個別の法令適用、PCB判定、電気保安、届出、委託契約を代替するものではありません。保管場所を管轄する都道府県・政令市、管轄産業保安監督部、電気主任技術者、メーカー、分析機関、認定・許可処理事業者へ確認してください。
低濃度PCB処分期限の結論早見表
結論は、2027年3月31日までに「自ら処分」または「処分委託」が必要で、未確認機器の調査完了日ではないということです。使用中・廃止後・含有不明を分けて管理します。
| 確認項目 | 結論 |
|---|---|
| 現行の処分期間 | 低濃度PCB廃棄物は2027年3月31日まで |
| 期限までに必要な法的行為 | 自ら処分するか、他人へ処分を委託する |
| 公開予定日時点の残り期間 | 2026年8月25日から期限日まで218日(日数差) |
| 未確認機器 | 銘板・履歴・メーカー情報を確認し、採油可能で判定不能なら分析 |
| すでに廃棄物 | 自治体届出、適正保管、処理・運搬事業者との契約を直ちに進める |
| 使用中機器 | 電気主任技術者と計画的廃止・代替機・停電を整理。使用中を理由に放置しない |
| 改正法 | 2026年6月19日公布、主な施行は2027年4月1日。現行期限の自動延長ではない |
法定期限は2027年3月31日|確認日ではなく処分・処分委託の期限
現行PCB特措法では、低濃度PCB廃棄物を保管する事業者は2027年3月31日までに自ら処分するか、他人に処分を委託する必要があります。環境省の公式案内も同じ期限を示しています。
| 言葉 | 意味 | 期限との関係 | 実務上の証跡 |
|---|---|---|---|
| 調査 | 設備・倉庫の棚卸し、銘板・履歴確認 | 調査完了だけでは処分義務を果たしたことにならない | 機器台帳、銘板写真、単線結線図 |
| 分析 | 採油可能機器の絶縁油中PCB濃度を測定 | 結果受領だけでは処分・委託ではない | 機器番号と対応した分析結果 |
| 処分委託 | 認定・許可処理事業者へ処分を委託 | 現行法が期限までに求める行為の一つ | 書面契約、許可・認定範囲、委託内容 |
| 収集運搬 | 許可事業者が保管場所から処理施設へ運搬 | 処分委託と別契約になる場合がある | 収集運搬契約、許可証、マニフェスト |
| 処理完了 | 処理施設で無害化処理が完了 | 法律の文言と区別しつつ、実務では早期完了を目標にする | マニフェスト、処分終了の通知・届出 |
期限直前に契約書だけを整えればよいという意味ではありません。処理可能品目、受入日、荷姿、収集運搬、漏えい防止、マニフェストまで具体化されていない契約では、適正処理が進まないおそれがあります。自治体・処理事業者へ必要書類と完了条件を確認してください。

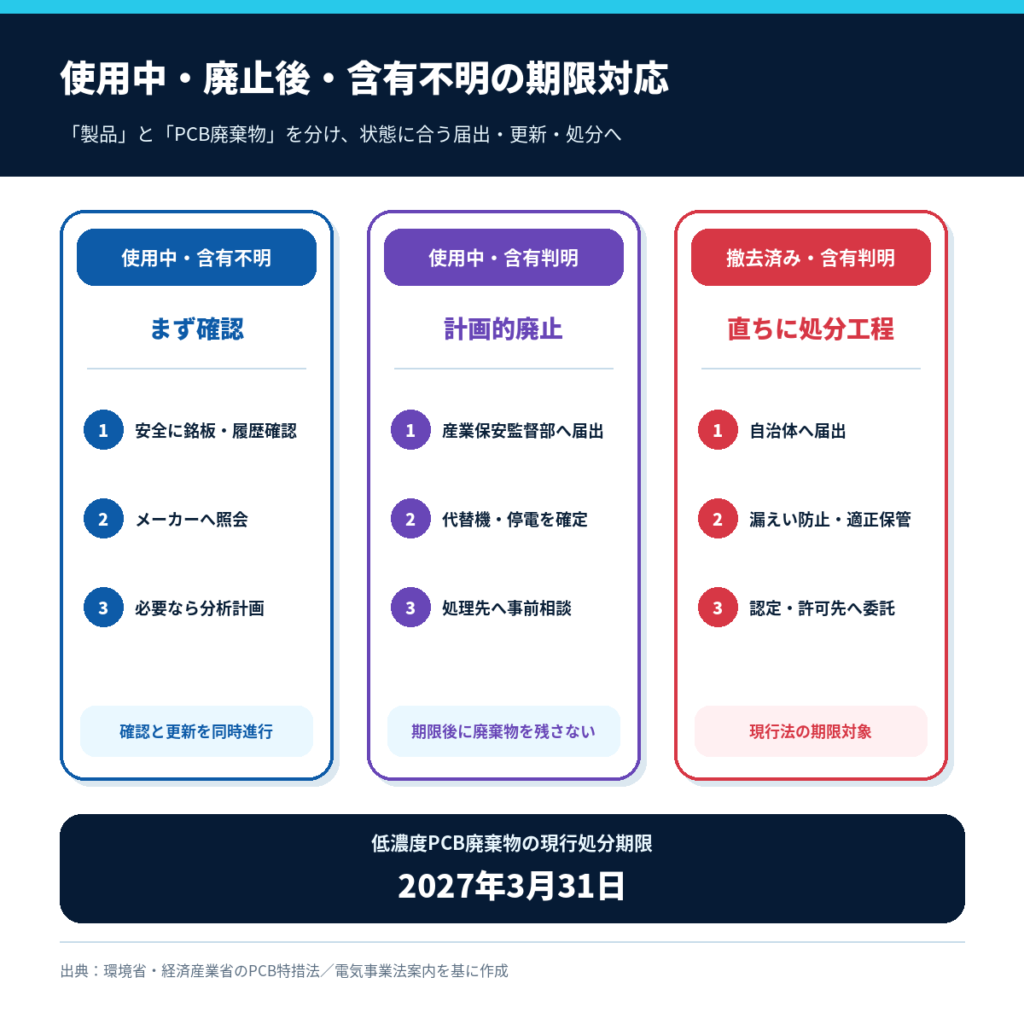

使用中・廃止後・含有不明で期限対応が変わる
最初に機器の状態を3つに分けると、期限に向けた次の行動が明確になります。特に「使用中の製品」と「すでに廃棄物」を混同しないことが重要です。
| 機器の状態 | 現在の扱い | 直ちに行うこと | 期限管理 |
|---|---|---|---|
| 使用中・含有不明 | まだPCB廃棄物とは確定していない | 安全な銘板確認、メーカー照会、採油可能なら分析計画 | 調査・分析・代替機・停電を同時に予定化 |
| 使用中・含有判明 | 低濃度PCB含有電気工作物 | 産業保安監督部への届出、廃止・更新計画、処理先の事前相談 | 廃止後に処分できるよう代替機納期を逆算 |
| 撤去済み・含有不明 | PCB廃棄物のおそれがある廃電気機器 | 高濃度該当性を先に確認し、分析またはみなし処理を相談 | 保管状況を改善し、判定と処分見積を並行 |
| 撤去済み・含有判明 | 低濃度PCB廃棄物 | 自治体届出、適正保管、認定・許可事業者へ処分委託 | 2027年3月31日までの自ら処分または処分委託 |
| 高濃度PCBの疑い | 低濃度ルートで進めない | 作業を止め、自治体・地方環境事務所へ直ちに連絡 | 高濃度PCBの期限は終了済み。個別指示に従う |
使用中の低濃度PCB含有電気工作物は、現行PCB特措法上の「廃棄物」になる前の段階です。しかし、経済産業省は期限後にPCB廃棄物を残さないよう計画的廃止を求めています。使用中だから確認を先送りできる、という判断は避けてください。
2026年6月改正法|期限が消えた・延びたと判断しない
改正法の成立後も、2027年3月31日の現行処分期間に向けた対応を継続するのが安全です。2026年6月19日公布の法律第44号は、主に2027年4月1日から低濃度PCB使用製品と廃棄物の管理方法を見直します。
| 比較 | 2027年3月31日までの現行制度 | 2027年4月1日施行予定の改正制度 |
|---|---|---|
| 処分期間 | 低濃度PCB廃棄物を一律の期限までに自ら処分または処分委託 | 使用終了日・PCB廃棄物と判明した日を起点に、政令で定める期間内に処分または処分委託 |
| 使用中製品 | 電気工作物は電気事業法の届出等で管理 | 低濃度PCB使用製品の所有・管理に関する届出制度等を新設。電気工作物は電気事業法との役割分担あり |
| 既存廃棄物 | 2027年3月31日までの処分義務 | 施行前から保管・届出されたものには経過措置 |
| 実務判断 | 現行期限内の調査・委託を進める | 政令、様式、経過措置の最新情報を自治体で確認 |

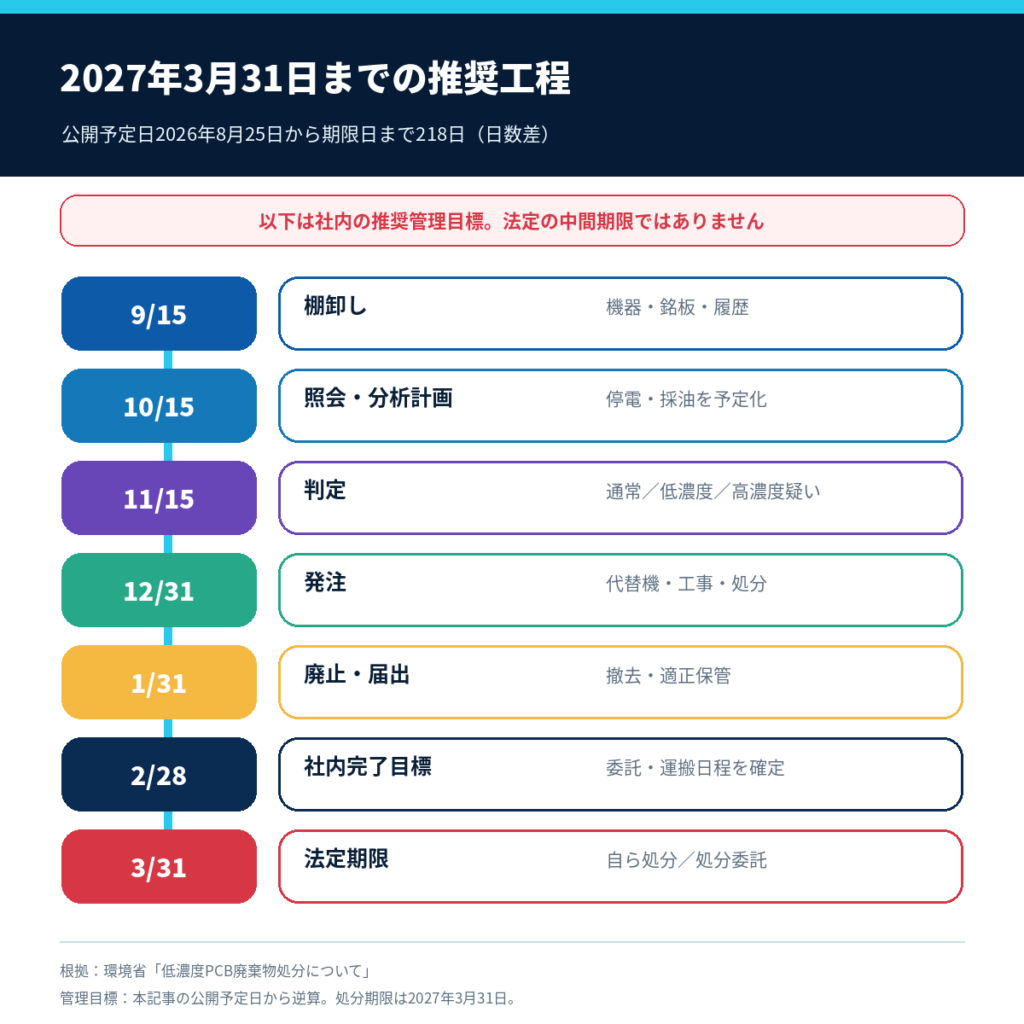

期限までの推奨工程|2027年2月末を社内完了目標にする
法定期限ぎりぎりではなく、2027年2月28日までに処分委託・運搬日程・必要届出を整え、3月を不備対応の予備期間にする工程が現実的です。以下は法定の中間期限ではなく、公開日から逆算した管理目標です。


キュービクル、電気室、倉庫、撤去済み機器、溶接機・X線装置・分電盤等を確認し、メーカー、型式、製造番号、製造年、油量、使用・保管状態を台帳化します。
高濃度PCB該当性を先に確認し、銘板写真と油交換履歴を添えてメーカーへ照会します。判定できない採油可能機器は、停電日・採油者・分析機関を決めます。
分析結果を機器番号へひも付け、通常廃棄物、低濃度PCB、高濃度PCBの疑いに分けます。封じ切り機器は分析かみなし処理かを自治体・処理事業者へ相談します。
代替機、停電工事、搬出、漏えい防止、収集運搬、処分を同じ工程表に統合します。助成・補助制度を使う場合は、交付決定前着手の可否を確認してから発注します。
安全に停止・撤去し、使用中機器の廃止届、PCB特措法の届出、囲い・掲示・漏えい防止等を整えます。機器番号と分析結果、保管位置を一致させます。
認定・許可の範囲、対象品目、濃度、重量、荷姿、受入日を確認し、処分・収集運搬契約、マニフェスト運用を整えます。3月は契約不備や天候・輸送変更への予備期間にします。
自ら処分または処分委託の状況、マニフェスト、届出、未処理品の有無を機器台帳と照合します。未完了がある場合は隠さず、自治体の指示を受けて対応します。
※上記日付は2026年8月25日公開を前提とした推奨管理目標で、法定の中間期限ではありません。機器納期、停電条件、分析件数、処理施設の受入れ状況により前倒しが必要です。期限内対応を保証する工程ではありません。

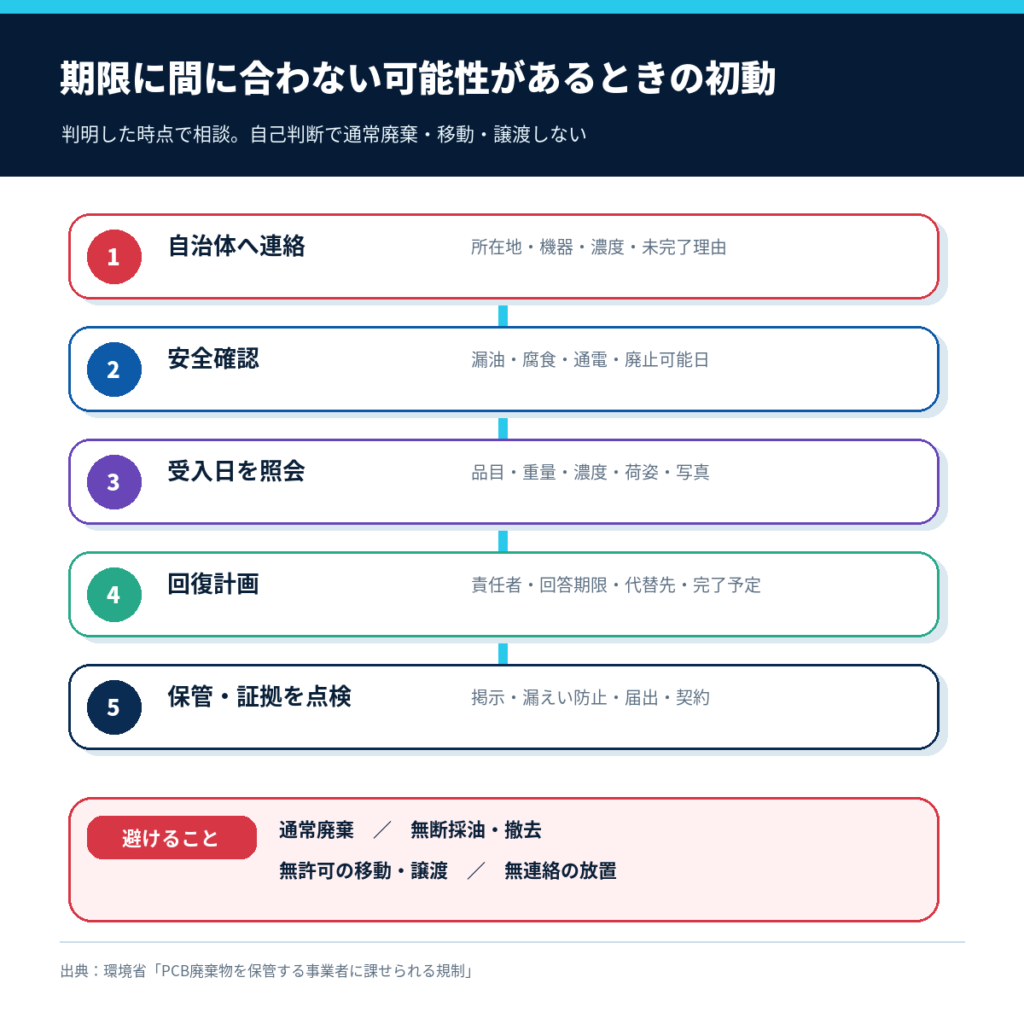

期限に間に合わない可能性があるときの初動
間に合わない可能性が見えた時点で、保管場所を管轄する自治体へ連絡し、現状・未完了工程・処理事業者との調整状況を伝えます。期限後まで黙って保管する、通常廃棄物として出す、他社へ譲り渡すといった自己判断は避けます。
| 優先度 | 行動 | 伝える・残す情報 | 避けること |
|---|---|---|---|
| 1 | 自治体のPCB担当窓口へ連絡 | 所在地、機器、濃度、使用・保管状態、期限に間に合わない理由 | 連絡せず期限後まで放置 |
| 2 | 電気主任技術者・保安管理会社と安全確認 | 漏油、腐食、通電状態、停電・廃止可能日 | 無断開扉、無断採油、自己判断の撤去 |
| 3 | 処理・運搬事業者へ受入可能日を照会 | 品目、台数、重量、油量、濃度、荷姿、写真 | 認定・許可範囲を見ずに契約 |
| 4 | 未完了工程の回復計画を作成 | 責任者、依頼日、回答期限、代替先、完了予定 | 「対応中」だけで期限を決めない |
| 5 | 保管・届出・証拠を点検 | 囲い、掲示、漏えい防止、届出控え、分析結果、契約書 | 他の廃棄物との混載、無許可の移動・譲渡 |

環境省の現行案内では、期間内の処分義務に違反した場合、環境大臣または都道府県知事等が改善命令を出すことができ、改善命令違反には3年以下の拘禁刑または1,000万円以下の罰金、もしくは併科が定められています。罰則だけを恐れて誤った処分を行わず、行政へ早期相談してください。
自治体・産業保安監督部・処理事業者の役割を分ける
期限対応では、相談先を一つに絞るのではなく、PCB特措法、電気事業法、設備安全、処理実務の役割ごとに連絡します。環境省の窓口一覧から所在地に合う担当を確認してください。
| 相談先 | 主な相談内容 | 準備するもの |
|---|---|---|
| 都道府県・政令市のPCB担当 | PCB特措法の届出、保管、処分期限、間に合わない場合、経過措置 | 所在地、機器台帳、分析結果、保管写真、処分計画 |
| 管轄産業保安監督部 | 使用中のPCB含有電気工作物、設置・変更・廃止・漏えい事故の届出 | 事業場情報、機器情報、分析結果、廃止日 |
| 電気主任技術者・保安管理会社 | 安全な銘板確認、採油、停電、廃止・更新工事 | 単線結線図、点検報告書、過去写真、工事履歴 |
| メーカー・JEMA窓口 | 型式・製造番号・製造年によるPCB混入可能性 | 鮮明な銘板写真、油交換履歴、旧社名 |
| 分析機関 | 採油条件、検体、測定方法、納期 | 機器数、油種、採油可否、希望納期 |
| 認定・許可処理事業者 | 処理可能品目、濃度、荷姿、受入日、収集運搬 | 品目、台数、寸法、重量、油量、濃度、状態写真 |
環境省の「お問い合わせ窓口一覧」には、全国の都道府県・政令市、地方環境事務所、産業保安監督部、JEMA等の連絡先が掲載されています。電話番号や担当課は変更される可能性があるため、連絡直前に公式ページで確認してください。
処理事業者を選ぶ確認項目|施設名だけで決めない
環境大臣の無害化処理認定施設または都道府県知事等の許可施設であっても、扱える品目・濃度・処理方法・収集運搬の有無は異なります。自社の廃棄物と認定・許可範囲が一致するかを確認します。
- 廃油、トランス・コンデンサー、その他汚染物のどれを扱えるか
- PCB濃度、機器重量・寸法、油量、漏えい・腐食状態を受け入れられるか
- 処理施設までの収集運搬を一体で手配できるか
- 収集運搬業者の許可区域と積替え保管の条件
- 必要な荷姿、容器、漏えい防止、養生、揚重・搬出条件
- 見積に処分、運搬、容器、補修、分析、マニフェスト管理の何が含まれるか
- 契約締結日、受入予定日、処理予定日、処分終了書類の発行時期
環境省の「廃棄物処理法に基づく無害化処理認定施設」は2026年6月1日現在の最新一覧を掲載しています。施設ごとの取扱品目欄を確認し、必ず事業者から個別の受入回答を得てください。
費用・助成は期限工程と同時に確認する
費用確認を処分直前まで後回しにせず、分析・更新・撤去・運搬・処分を分けて見積り、助成申請の順序も工程へ入れます。交付決定前に採油・分析・処理を始めると対象外になる制度があるためです。
| 費用・制度 | 確認すること | 期限への影響 |
|---|---|---|
| 調査・分析 | 機器数、停電、採油、分析納期 | 検体が多いと結果待ちが更新判断を遅らせる |
| 代替機・工事 | 仕様、納期、停電、搬出入、試験 | 長納期品や年末年度末工事は日程を圧迫 |
| 保管・漏えい防止 | 容器、受皿、補修、専用保管場所 | 処理待ち期間の安全確保が必要 |
| 収集運搬・処分 | 距離、荷姿、重量、濃度、施設受入日 | 遠距離・特殊車両・施設混雑で調整が長期化 |
| 低濃度PCB処理支援 | 対象者、対象経費、上限、交付決定前着手 | 申請順序を誤ると助成対象外になる可能性 |
| 変圧器交換補助 | 2026年度公募、予算、分析・高効率変圧器要件 | 公募期限前でも予算到達で終了する場合あり |
対象機器、確認方法、費用内訳、2026年時点の支援制度は、親ページの「低濃度PCBとキュービクル」で詳しく整理しています。変圧器の更新仕様と工事費は「キュービクルのトランス交換費用」も参照してください。
期限対応チェックリスト|証拠と担当者を機器単位で残す
期限対応は「業者へ相談済み」ではなく、機器単位で次の項目が確認できる状態にします。不明項目には担当者と回答期限を設定してください。
- 全事業場、倉庫、撤去済み機器を棚卸しした
- 機器ごとに使用中・廃止後・含有不明・含有判明を区分した
- 銘板のメーカー、型式、製造番号、製造年、油量を記録した
- 変圧器等の油交換・継ぎ足し履歴を確認した
- 高濃度PCB使用機器の該当性を先に確認した
- メーカー照会の回答日・根拠・対象範囲を保存した
- 採油可能機器の停電日・採油者・分析機関を決めた
- 分析結果を機器番号とひも付けた
- 代替機仕様、納期、停電・搬出入工程を確定した
- 使用中・廃止後それぞれの届出先と様式を確認した
- PCB廃棄物の囲い、掲示、漏えい・腐食防止を確認した
- 処理事業者の認定・許可範囲と対象品目が一致した
- 収集運搬の許可区域、車両、荷姿、日程を確認した
- 処分・収集運搬の書面契約とマニフェスト運用を確認した
- 助成・補助の申請と交付決定前着手の可否を確認した
- 2027年2月28日までの社内完了目標と3月の予備期間を設定した
- 期限に間に合わない可能性を自治体へ共有する判断者を決めた
- 2027年4月1日施行の改正法・政令・経過措置を月次確認する
低濃度PCB以外も含むキュービクルの全体像、耐用年数、点検、更新費用は「キュービクルとは?完全ガイド」で確認できます。
低濃度PCBの処分期限に関するよくある質問
期限に関する判断では、現行制度と2027年4月1日以降の改正制度、使用中製品と廃棄物、処分委託と処理完了を区別してください。
- 低濃度PCB廃棄物の処分期限はいつですか?
-
現行法上の処分期間は2027年3月31日までです。期限までに自ら処分するか、他人へ処分を委託する必要があります。
- 2027年3月31日までに分析すればよいですか?
-
いいえ。分析結果の受領は処分・処分委託ではありません。判定後の届出、更新、撤去、保管、収集運搬、処分委託まで逆算します。
- 処理施設での処理完了も2027年3月31日までですか?
-
現行法の条文上は、期限までに自ら処分するか処分を委託する義務です。ただし契約だけで止めず、受入日・運搬・処理・マニフェストまで具体化し、可能な限り早期完了を目標にしてください。
- 使用中の変圧器も2027年3月31日までに止める必要がありますか?
-
現行の一律処分期限は低濃度PCB廃棄物に対するものです。ただし経済産業省は、使用中の含有機器について期限後に廃棄物を残さないよう計画的廃止を求めています。新制度も始まるため、自治体・産業保安監督部へ個別確認してください。
- 改正法で処分期限は延長されましたか?
-
一律延長と判断してはいけません。2027年4月1日から使用終了・判明を起点とする制度へ変わりますが、施行前の廃棄物には経過措置があります。現行期限対応を続け、最新の政令・自治体案内を確認してください。
- 期限に間に合わない場合はどうすればよいですか?
-
判明した時点で保管場所を管轄する都道府県・政令市のPCB担当窓口へ連絡し、機器、濃度、保管状況、未完了工程、処理事業者との調整状況を伝えて指示を受けます。
- 処理業者へ相談中なら期限対応済みですか?
-
相談中だけでは不十分です。処理事業者の認定・許可範囲、対象品目、濃度、荷姿、受入日、収集運搬、書面契約を具体化してください。
- PCB廃棄物を別会社へ譲ってもよいですか?
-
PCB廃棄物の譲渡し・譲受けは原則として制限されています。売却や移管で期限対応を済ませようとせず、自治体と許可・認定事業者へ確認してください。
- 処分期限を過ぎると罰則がありますか?
-
期間内の処分義務違反に対して改善命令が出される場合があり、その命令への違反には罰則があります。具体的な適用は個別判断のため、期限前に自治体へ相談してください。
- 最初にどこへ相談すればよいですか?
-
廃棄物・期限・届出は保管場所を管轄する都道府県・政令市、使用中の自家用電気工作物は管轄産業保安監督部、安全な確認・停電は電気主任技術者へ相談します。
無料資料|低濃度PCB確認・処分期限チェックリスト
機器台帳、銘板、メーカー照会、分析、届出、更新、保管、処理委託、助成申請を期限から逆算し、未完了項目の担当者と回答日を管理するためのチェックリストです。
まとめ|期限は延長待ちにせず、2月末完了で逆算する
低濃度PCB廃棄物の現行処分期間は2027年3月31日までです。改正法の施行を理由に対応を止めず、2027年2月末を社内完了目標、3月を不備対応の予備期間として動いてください。
- 現行期限は2027年3月31日
- 期限までに自ら処分するか、処分を他人へ委託する
- 2026年8月25日から期限日までの日数差は218日
- 使用中・廃止後・含有不明を分けて管理する
- 調査、分析、代替機、停電、届出、運搬、処分を一つの工程表にする
- 2026年6月19日公布の改正法は2027年4月1日施行予定だが、一律延長ではない
- 期限に間に合わない可能性があれば、自治体へ早期相談する
- 認定・許可の範囲と処理可能品目を確認して委託する
- 助成申請は交付決定前着手の可否を確認する
相談時は、機器台帳、銘板写真、単線結線図、油交換履歴、分析結果、保管写真、見積、処理事業者の回答、廃止可能日をそろえてください。
