キュービクル更新費用はいくら?容量・機器・工事別の相場と見積内訳

キュービクル更新費用_アイキャッチ

キュービクルの更新費用は、小規模設備でも数百万円、大容量・屋上設置・特殊搬入などでは1,000万円を超えることがあります。ただし、総額は容量だけでは決まりません。交換する機器、設置場所、搬入方法、停電時間、仮設電源、既存設備の撤去・処分まで同じ条件にそろえて比較することが重要です。

「キュービクル更新の見積が高い気がする」「予算として、いくら確保すればよいのか分からない」という経営者・施設管理者に向けて、容量別・機器別・工事別の費用目安と、見積書で確認すべき内訳をまとめました。

本記事の金額は、サービス提供元会社様の提供資料、公開されている工事情報、電気設備工事会社の価格情報をもとに、2026年8月6日時点の参考レンジとして整理したものです。設備仕様・施工条件・地域・時期により大きく変動するため、最終判断は現地調査後の正式見積で行ってください。

目次

キュービクル更新費用の結論

スクロールできます
確認項目結論
全体更新の目安数百万円~1,000万円超。500kVA以上、屋上、特殊搬入、夜間工事では2,000万円を超えることもある
部分交換の目安PASなどは数十万円台から、VCB・変圧器などは100万円~数百万円規模
最も金額が変わる条件容量、交換範囲、変圧器の台数、屋内外・屋上、搬入経路、停電条件、仮設電源、ケーブル長
比較方法本体だけでなく、設計・搬入・撤去・据付・試験・申請・停電・保証を同条件にそろえる
予算不足への対応工事範囲の最適化、計画更新、借入・リース・所有権移転などを総額と責任範囲で比較する

「キュービクル本体が500万円」と「更新工事一式が500万円」は同じ意味ではありません。前者は本体のみ、後者は撤去や搬入、結線、試験まで含む可能性があります。見積金額ではなく、見積範囲を比較することが失敗を防ぐ第一歩です。

容量別|キュービクル更新費用の相場

容量別の概算レンジは次のとおりです。ここでは、既存設備の撤去、新品キュービクル、一般的な搬入・据付・結線・試験を含む全体更新を想定しています。仮設電源、大規模な基礎改修、長距離の高圧ケーブル、PCB廃棄物処理などは別途になる場合があります。

設備容量全体更新の概算目安想定される主な施設金額が上振れしやすい条件
100kVA前後約400万~800万円小規模店舗、事務所、小規模工場屋内分解搬入、基礎改修、ケーブル更新
200kVA前後約600万~1,200万円中小工場、ビル、クリニック変圧器複数台、夜間工事、仮設電源
300kVA前後約800万~1,600万円工場、商業施設、倉庫屋上揚重、停電制約、盤改造
500kVA前後約1,200万~2,500万円中規模工場、病院、商業施設変圧器台数、予備回路、非常用電源連携
750kVA前後約1,800万~3,500万円大規模工場、複合施設、大型ビル複数面構成、特殊仕様、工事分割、長期仮設

※2026年8月6日時点の編集部調査による概算です。税別・税込の表記、含有工事、変圧器の台数・仕様によって金額が変わります。容量が同じでも総額は一致しません。

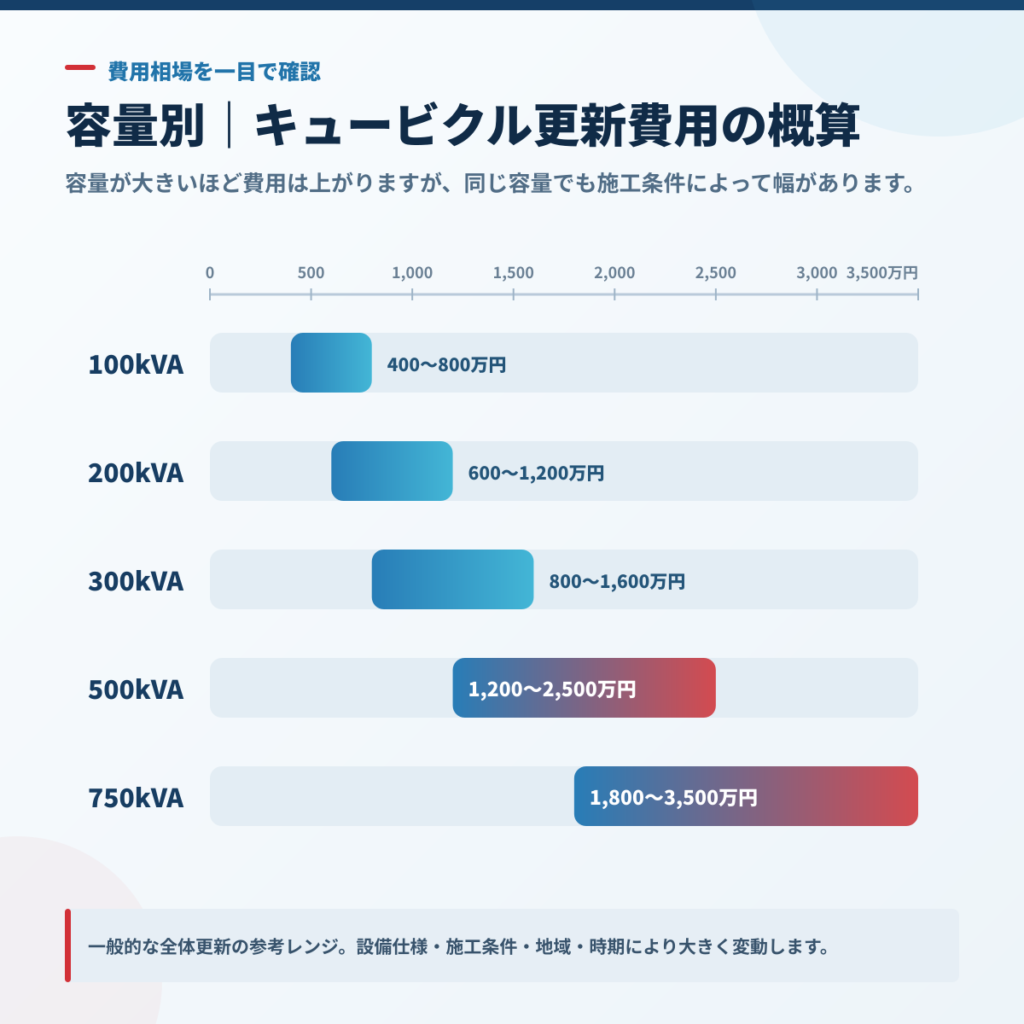

キュービクルの容量別更新費用の概算。100kVAは400万〜800万円、200kVAは600万〜1,200万円、300kVAは800万〜1,600万円、500kVAは1,200万〜2,500万円、750kVAは1,800万〜3,500万円の目安
容量別の全体更新費用の参考レンジ。実際の費用は設備仕様・施工条件・地域・時期により変動します。

同じ300kVAでも費用が違う理由

例えば300kVAでも、300kVAの変圧器1台で構成する設備と、100kVA・200kVAの2台で構成する設備では、機器点数、配線、保護装置、盤面数が異なります。地上にトラックを横付けできる現場と、屋上へクレーンで揚重する現場でも工事費は大きく変わります。

  • 変圧器の容量・台数・油入またはモールド
  • 受電方式と盤構成
  • 屋内・屋外・屋上などの設置場所
  • クレーンや重量物運搬の要否
  • 停電できる曜日・時間帯
  • 仮設電源で維持する負荷
  • 高圧ケーブルの距離・敷設経路
  • 既存基礎・架台・防水・耐震補強

したがって、容量別相場は予算取りのための入口です。発注判断では、単線結線図、設備台帳、年次点検報告書、現地写真をもとに見積条件を固める必要があります。

機器別|交換・更新費用の目安

点検で一部の機器だけを指摘された場合は、全体更新ではなく部分交換で対応できることがあります。主な機器の参考レンジは次のとおりです。

機器・工事主な役割交換費用の参考レンジ費用が変わる主な条件
PAS高圧引込の開閉・保護約50万~90万円/台SOG連動、柱上・地上、電力会社調整前後
VCB異常電流の遮断約120万~200万円/台定格、固定形・引出形、保護継電器、盤改造
変圧器6,600Vを低圧へ変圧約300万~800万円/基100~300kVA、油入・モールド、トップランナー仕様
LBS変圧器・コンデンサ回路の開閉約60万~100万円/台定格、限流ヒューズ、盤内スペース
OCR・SOG過電流・地絡の検出約40万~80万円/式既設機器との連動、設定、動作試験
進相コンデンサ力率の改善約50万~100万円/セット容量、直列リアクトル、PCB確認
CT・VT計測用に電流・電圧を変換約30万~60万円/台変成比、盤改造、計器交換
高圧ケーブル高圧電力の送電約20万~40万円/10m距離、端末処理、掘削・管路、耐圧試験

※サービス提供元会社様の提供資料をもとに作成。金額は2026年7月時点の参考例であり、製品代だけか、停電・施工・試験・撤去処分まで含むかによって変わります。

2026年度から変圧器の新しい省エネ基準が開始

JEMAによると、油入変圧器・モールド変圧器ともに、トップランナー変圧器の第三次判断基準の目標年度は2026年度です。メーカーは従来基準品の出荷を順次停止するため、過去の見積と現在の見積では、同容量でも仕様・価格・納期が異なる可能性があります。参考:JEMA「トップランナー変圧器第三次判断基準 2026年度スタート」

各機器の役割と位置づけは「キュービクルの構成機器一覧|役割・耐用年数・交換費用を図解」に、費用の内訳が大きい2機器については「キュービクルのトランス交換費用|容量・油入式/モールド式・更新時期」「PAS交換費用はいくら?交換時期・SOG・停電時間・波及事故対策」にそれぞれまとめています。

公開工事3例から分かる「相場だけでは決められない」理由

実際の更新工事は、施設規模や工事範囲によって金額差が大きくなります。参考として、公的機関が公開している更新工事の例を整理しました。

公開事例工事概要公表金額読み取り時の注意
宮城大学外部キュービクル更新一式予定価格1,724万円(税別)予定価格であり、最終契約金額とは限らない
泉南市民球場高圧受変電設備の更新工事一式契約金額4,208万1,600円(税込)施設全体の工事範囲・設計条件を含む
日本原子力研究開発機構応用試験棟Bキュービクル更新工事落札価格8,690万円(税込)大規模・特殊施設のため一般的な中小施設と単純比較できない

出典:宮城大学「令和5年度宮城大学大和キャンパスキュービクル更新工事」泉南市「市民球場キュービクル改修工事」日本原子力研究開発機構「応用試験棟Bキュービクル更新工事」

これらは一般企業の相見積もりではなく、公的機関の公開工事です。容量・工事範囲が同一ではないため、金額比較のためではなく、更新工事は対象範囲によって1,000万円台から数千万円以上まで広がることを確認する材料としてご覧ください。

匿名3事例|一括更新以外の費用試算

更新費用を一括で負担せず、既存キュービクルの所有権移転と管理業務代行を利用した匿名事例もあります。以下は「キューブアップ」の参考事例であり、通常の更新工事見積とは料金体系が異なります。

匿名事例業種変圧器容量製造年月額料金うち保安管理費
A社印刷業290kVA1995年製8万2,000円2万円
B社製造業380kVA2000年製8万9,000円2万2,000円
C社商業施設1,175kVA1985年製30万円3万9,000円

※サービス提供元会社様の提供資料(2026年7月)掲載の匿名事例。月額料金・対象可否・修繕範囲は、設備状態、容量、契約内容、地域などで異なります。電気料金の削減を保証するものではありません。

現金更新と月額サービスは、単純に初年度支出だけを比べるべきではありません。契約期間中の総支払額、保安管理費、修繕費、事故対応、所有者・設置者・管理者の責任範囲までそろえて比較する必要があります。

キュービクル更新見積の内訳

更新見積は、機器本体以外にも多くの費用で構成されます。「工事一式」とまとめられている場合は、次の項目が含まれているかを確認してください。

区分主な内訳見積で確認すること
調査・設計現地調査、負荷確認、単線結線図、盤設計容量算定、将来増設、既設流用の条件
機器本体外箱、変圧器、VCB、LBS、継電器、計器類メーカー、型式、容量、数量、仕様、保証
撤去・処分既設設備の解体、搬出、廃棄処分費、油処理、PCB調査・処分の除外
搬入・据付運搬、クレーン、重量鳶、養生、据付道路使用、高所作業、分解搬入、作業時間帯
電気工事高圧・低圧ケーブル、端末処理、接地、結線ケーブル長、配管・管路、盤改造、流用範囲
基礎・建築基礎、架台、防水、耐震、扉・壁の改修建築工事が別途か、構造確認を含むか
停電対応停電作業、夜間・休日割増、立会い停電回数、時間、復電条件、関係者調整
仮設電源発電機、仮設キュービクル、燃料、配線対象負荷、運転時間、燃料補給、切替方法
試験・調整耐圧、絶縁、接地、継電器、動作、竣工試験試験項目、試験成績書、電気主任技術者立会い
申請・協議電力会社協議、届出、竣工書類誰が、どこまで対応するか
諸経費現場管理、安全管理、交通、保険、一般管理率の根拠、重複計上、法定福利費

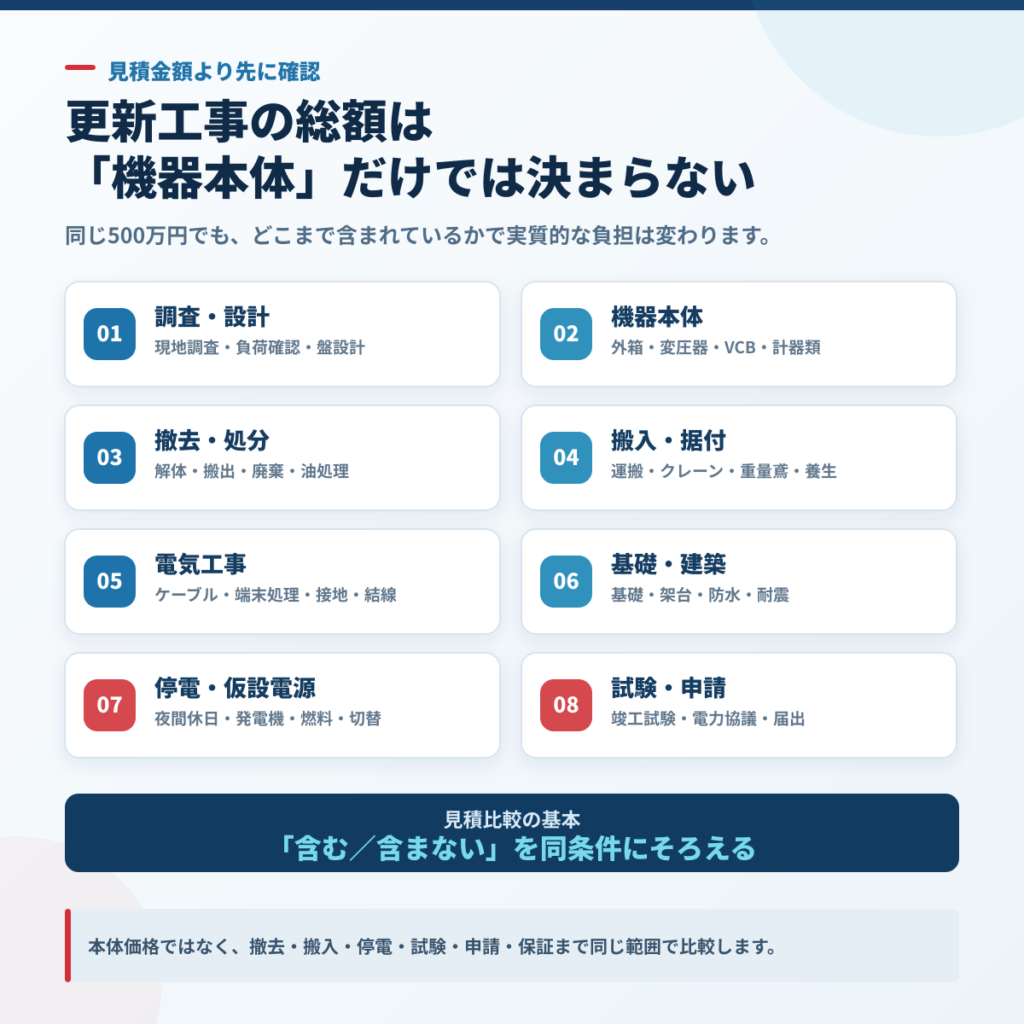

キュービクル更新工事の見積総額を構成する8区分。調査・設計、機器本体、撤去・処分、搬入・据付、電気工事、基礎・建築、停電・仮設電源、試験・申請
見積金額だけでなく、各費用が「含む/含まない」のどちらかを同条件で比較することが重要です

「含む/含まない」をそろえる比較表

比較項目A社B社C社確認メモ
機器本体・仕様含む含む含むメーカー・型式・台数を確認
既設撤去・処分含む別途含むPCBは別途か確認
搬入・クレーン別途含む含む道路使用・夜間割増を確認
高圧ケーブル既設流用20m更新別途距離・端末処理・試験を確認
停電・仮設電源停電1回仮設別途停電2回許容停止時間を確認
試験・申請含む含む一部別途竣工書類まで確認
保証1年2年記載なし対象と起算日を確認

※上表は比較方法を示すサンプルです。実際の見積内容ではありません。

最安値の見積に、撤去処分・クレーン・仮設電源・試験が含まれていなければ、発注後の追加費用で逆転する可能性があります。各社に同じ見積依頼書と資料を渡し、仕様と除外項目を横並びにしましょう。

更新費用が高くなる8つの条件

1.交換する機器と台数が多い

変圧器だけを交換するのか、外箱、VCB、LBS、継電器、コンデンサ、高圧ケーブルまで更新するのかで総額は変わります。複数機器が同時に更新推奨時期を迎えている場合は、部分交換を繰り返すより全体更新の方が、停電回数と重複工事を抑えられることがあります。

2.屋上・地下・狭所に設置されている

屋上では大型クレーン、道路使用許可、揚重計画が必要になる場合があります。地下や機械室では、分解搬入、壁・扉の一時撤去、養生が増えやすく、地上でトラックを横付けできる現場より高額になりやすい傾向があります。

3.夜間・休日工事が必要

店舗、病院、ホテル、工場などでは営業・操業への影響を避けるため、夜間や休日に工事を行うことがあります。作業員の割増だけでなく、短時間に復電するための増員、事前準備、複数回の停電が費用に影響します。

4.仮設電源が必要

冷凍・冷蔵設備、医療機器、サーバー、給水ポンプなどを止められない場合は、発電機や仮設受電設備が必要です。必要容量、運転時間、燃料、仮設配線、監視要員によって金額が変わります。

5.高圧ケーブルが長い・経路が複雑

ケーブル費用は距離だけで決まりません。地中管路、掘削、ハンドホール、立上り、端末処理、耐圧試験まで確認が必要です。既設流用の場合も、劣化状態と残存寿命を確認しましょう。

6.基礎・耐震・防水工事を伴う

新旧キュービクルの寸法や重量が異なると、既設基礎をそのまま使えないことがあります。屋上では構造確認、防水層の復旧、架台補強が必要になる場合もあります。

7.PCBの確認・処理が必要

古い変圧器やコンデンサには、低濃度PCBに汚染された絶縁油が含まれる可能性があります。環境省によると、低濃度PCB廃棄物の処分期間は2027年3月31日までです。分析、抜油、収集運搬、処分は通常の撤去費とは別に確認してください。参考:環境省「低濃度PCB廃棄物処分について」

8.短納期・緊急対応

故障後の緊急調達では、在庫機器、仮設電源、夜間休日対応、原因調査が必要になり、選択肢が狭くなります。点検で更新推奨を受けた段階から計画すれば、仕様比較や停電調整の時間を確保できます。

修理・部分交換・全体更新はどう選ぶ?

選択肢向いている状態注意点
修理軽微な不具合で、交換部品があり、周辺機器の状態が良い故障原因が残る応急処置になっていないか確認
部分交換不良箇所が限定され、他の主要機器に十分な残存寿命がある数年後の再停電・再工事を含めた総額を比較
全体更新複数機器が同時に老朽化し、部品供給・安全性・容量不足にも課題がある初期費用が大きいため、資金計画と工期調整が必要

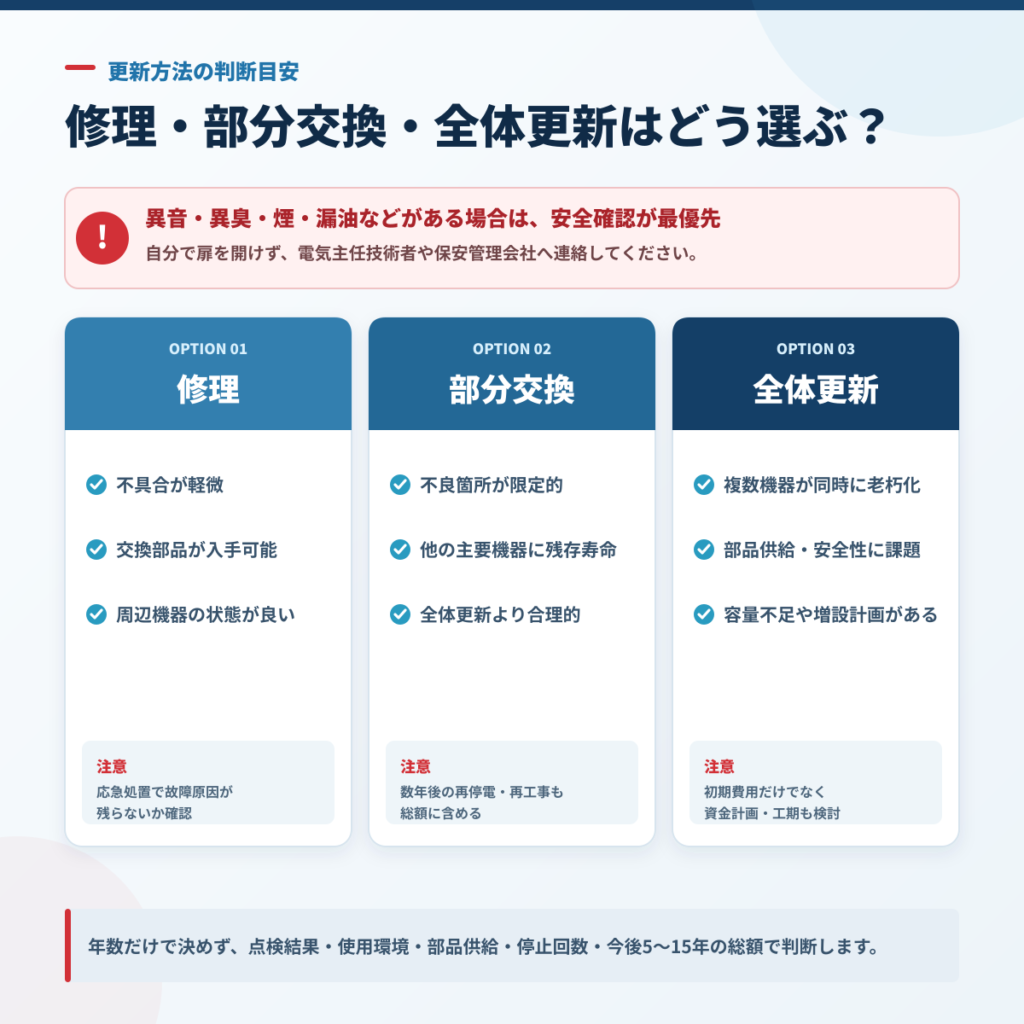

キュービクルの修理・部分交換・全体更新を選ぶ判断目安。不具合の範囲、部品供給、周辺機器の状態、容量不足などで比較
異音・異臭・煙・漏油などがある場合は費用比較より安全確認を優先し、専門家へ連絡してください。

JEMAは、受変電設備の更新計画の目安として、技術的・経済的に見た機器別の更新推奨時期を公表しています。ただし、推奨時期は保証期間でも、経過したら直ちに使用不能になる年数でもありません。使用環境、保守状況、開閉回数、点検結果を含めて判断します。参考:JEMA「汎用高圧機器の更新推奨時期に関する調査」報告書

一方、異音、異臭、煙、漏油、著しい腐食、絶縁低下、保護装置の動作不良などがある場合は、費用比較より安全確認が先です。自分で扉を開けたり、通電中の機器へ近づいたりせず、電気主任技術者や保安管理会社へ連絡してください。

機器ごとの寿命の考え方と、法定耐用年数との違いは「キュービクルの耐用年数は何年?法定耐用年数と機器寿命・更新時期」で解説しています。

見積を比較する7つのポイント

  1. 同じ仕様・同じ工事範囲で比較する
    容量、メーカー、機器構成、ケーブル、撤去、試験、申請まで見積依頼書に明記します。
  2. 「一式」の内訳を確認する
    後から追加されやすいクレーン、夜間工事、仮設電源、処分費を確認します。
  3. 税別・税込をそろえる
    大きな工事では消費税だけでも比較差が大きくなります。
  4. 数量と単価を確認する
    「1台」「1式」「1m」「10m」など、数量の前提をそろえます。
  5. 除外事項を確認する
    PCB、アスベスト、基礎、建築、防水、道路使用などの別途条件を確認します。
  6. 保証とアフター対応を確認する
    保証対象、期間、起算日、緊急時の連絡先を確認します。
  7. 安さの理由を確認する
    既設流用、中古機器、仕様変更、工事範囲削減など、価格差の理由を説明してもらいます。

国土交通省の公共建築工事標準単価積算基準でも、材料価格は積算時の最新価格とし、物価資料や製造業者の見積価格などを参考に定める考え方が示されています。古い見積をそのまま予算に使わず、発注時点の仕様・材料・労務費で更新しましょう。参考:国土交通省「公共建築工事積算基準等関連資料」

更新費用の負担を抑える5つの方法

1.点検結果から優先順位を付ける

「更新推奨年数を超えた」という理由だけで全交換せず、重大度、測定値の推移、部品供給、事故時の影響を整理します。緊急対応と中期更新を分ければ、資金計画を立てやすくなります。

2.停止計画とまとめて発注する

別々の時期に部分交換すると、停電、試験、クレーン、申請などの共通費用が重複します。近い時期に交換が必要な機器は、まとめた場合と分けた場合の5~15年総額を比較しましょう。

3.過大容量になっていないか確認する

過去の増設計画を前提に大きな変圧器を設置している場合、現在の負荷に合っていないことがあります。ただし、単純な縮小は将来増設や突入電流に影響するため、負荷実測と専門設計が必要です。

4.現金・借入・リースを総額で比較する

初期支出だけでなく、金利・リース料、保安管理、修繕、契約終了後の扱い、会計処理を比較します。税務・会計処理は企業属性と契約内容で異なるため、税理士・会計士へ確認してください。

5.所有権移転・管理業務代行も比較する

条件に合う場合、既存キュービクルの所有権をサービス提供会社へ移転し、月額料金で修繕・保安管理・調整業務などを任せる方法があります。キューブアップは、初期費用や突発修繕の負担を平準化したい企業向けの選択肢です。

ただし、対象設備、地域、契約期間、PCB、設備状態などの条件があり、すべての施設で利用できるわけではありません。また、所有権を移転しても、電気事業法上の設置者や事故責任が自動的にすべて移転するとは限りません。修繕範囲、保安、保険、事故対応、届出、契約終了時の扱いを契約書で確認してください。

高額な更新見積を承認する前に

設置年数、点検指摘、設備容量、所有形態、電力契約から、キューブアップの対象になる可能性や、比較すべき費用項目を無料で確認できます。

当サイトおすすめページ

キュービクルの高額修繕を払う前に

※診断・取次ぎは無料です。提案可否、契約条件、料金、修繕範囲、電気料金の削減可能性は、設備・契約・使用状況等によって異なります。

購入・銀行借入・リース・所有権移転型それぞれの15年総額と責任範囲の違いは、「キュービクルの購入・借入・リース・所有権移転を比較|費用と責任の違い」で比較しています。コピー

キュービクル更新を進める6ステップ

STEP
点検指摘と設備情報を整理する

年次点検報告書、設備台帳、単線結線図から、対象機器、製造年、容量、異常内容、対応期限を整理します。

STEP
電気主任技術者へ緊急度を確認する

すぐ停止・交換が必要か、追加試験が必要か、計画更新でよいかを確認します。

STEP
現地調査と負荷確認を行う

搬入経路、基礎、ケーブル、停電可能時間、非常用電源、将来増設を確認します。

STEP
同条件で見積を取得する

機器仕様、撤去、搬入、試験、申請、停電、仮設電源、保証を同じ条件で依頼します。

STEP
工事方法と資金調達を比較する

修理・部分交換・全体更新と、現金・借入・リース・所有権移転を、総額と責任範囲で比較します。

STEP
停電調整・施工・試験・記録保存を行う

関係者へ停電を周知し、施工後は試験成績書、竣工図、機器台帳、保証書を保管します。

見積依頼前にそろえる資料

  • 直近の年次点検報告書
  • 単線結線図
  • 設備台帳・機器一覧
  • キュービクル内外と銘板の写真(専門家が安全を確認して撮影したもの)
  • 電気料金請求書・使用量データ
  • 保安管理契約書
  • 建物図面・搬入経路図
  • 停電可能な曜日・時間帯
  • 停電できない重要負荷の一覧
  • 過去の修理・部品交換履歴

資料が不足していても、まずは点検報告書と単線結線図があれば、確認を進めやすくなります。通電中のキュービクルを自分で開けたり、内部機器の銘板を撮影したりしないでください。

キュービクル更新費用に関するよくある質問

キュービクルの更新費用はいくらですか?

全体更新は数百万円~1,000万円超が一般的な検討範囲です。500kVA以上、屋上設置、特殊搬入、長時間の仮設電源などがある場合は2,000万円を超えることもあります。容量だけでなく、交換範囲・設置場所・停電条件を確認してください。

100kVAのキュービクル更新費用はいくらですか?

一般的な地上設置の全体更新で約400万~800万円が参考レンジです。ただし、変圧器以外の機器構成、ケーブル、基礎、搬入、停電、撤去処分の条件で変わります。

300kVAのキュービクル更新費用はいくらですか?

全体更新で約800万~1,600万円が参考レンジです。同じ300kVAでも、変圧器1台か複数台か、屋上か地上か、仮設電源が必要かによって総額は異なります。

見積に「キュービクル一式」としか書かれていません。問題がありますか?

直ちに問題とは限りませんが、比較と追加費用の予防には不十分です。メーカー、型式、容量、台数、撤去、搬入、ケーブル、試験、申請、停電、仮設電源、保証の内訳を確認してください。

古いキュービクルは全体更新しなければなりませんか?

年数だけで全体更新が決まるわけではありません。単一機器の局所不良で、他機器の状態と部品供給に問題がなければ、部分交換で対応できる場合があります。複数機器が同時に老朽化している場合は、再停電・再工事を含めて全体更新と比較します。

キュービクル更新工事では必ず停電しますか?

高圧受電設備の交換・結線・試験では、多くの場合停電が必要です。業務を止められない施設では、仮設電源、非常用発電機、工事分割などを検討します。

相見積もりは何社から取るべきですか?

2~3社が一つの目安です。ただし、社数よりも同条件で比較できることが重要です。現地調査の内容と見積依頼書をそろえ、安い理由・高い理由を説明してもらいましょう。

補助金を使えますか?

高効率変圧器、省エネ設備、PCB分析・処理などに関連する制度を利用できる場合があります。公募年度、地域、対象経費、申請前着工の可否が異なるため、発注前に最新の公募要領を確認してください。

所有権移転なら更新費用は0円になりますか?

条件に合えば初期費用や契約範囲内の修繕費を月額化できるサービスがありますが、すべての設備が対象になるわけではありません。月額料金、契約期間、対象外工事、PCB、事故対応、契約終了時の扱いを確認してください。

無料資料|キュービクル更新費用・機器別相場ガイド

容量・機器別の相場、見積書の確認項目、追加費用が発生しやすい条件を、社内検討に使いやすい資料へまとめています。見積取得前の予算整理や、稟議資料の作成にご活用ください。

「キュービクル更新費用・機器別相場ガイド」を無料でダウンロードする

まとめ|更新費用は総額と見積範囲で判断する

キュービクル更新費用は、容量だけでは決まりません。100kVA前後でも約400万~800万円、500kVA前後では約1,200万~2,500万円が一つの参考レンジですが、交換範囲、設置場所、搬入、停電、仮設電源、ケーブル、撤去処分によって大きく変わります。

  1. 本体価格と工事総額を分ける
  2. 容量・機器・設置場所・停電条件をそろえる
  3. 撤去、搬入、試験、申請、仮設電源の含有を確認する
  4. 修理・部分交換・全体更新を5~15年総額で比べる
  5. 現金・借入・リース・所有権移転を責任範囲まで含めて比べる

高額な見積を受け取ったときは、すぐに金額だけで発注・保留を決めず、点検指摘の緊急度と見積範囲を整理しましょう。

参考情報

本記事は一般的な情報提供を目的としています。設備の点検・操作・銘板確認を自己判断で行わず、電気主任技術者、保安管理会社、電気工事会社等へご相談ください。法令・会計・税務・補助制度は個別条件や改正により異なります。
