キュービクルの構成機器一覧|役割・耐用年数・交換費用を図解

キュービクルの構成機器の役割・耐用年数・交換費用を解説する記事のアイキャッチ

キュービクルは、単なる「大きな変圧器」ではありません。高圧電力を受ける、事故電流を遮断する、設備を保護する、電圧を下げる、使用電力を計測する、建物へ配電するという役割を、PAS・UGS・高圧ケーブル・VCB・LBS・変圧器・保護継電器など複数の機器で分担する受変電設備です。

点検報告書や改修見積に機器の略称が並んでいても、名前だけでは交換の必要性や工事範囲を判断できません。受電点から負荷側までの位置、役割、組み合わせる保護装置、製造年、点検結果、故障時の影響を一つずつ結び付ける必要があります。

この記事では、点検報告書・単線結線図・更新見積を読む経営者、総務、施設管理担当者に向けて、キュービクルの主要構成機器、略称、役割、更新推奨時期、交換費用の参考レンジ、確認すべき銘板情報を分かりやすく整理します。

本記事は2026年8月10日時点の一般的な情報です。実際の機器構成、保護方式、所有・責任分界、交換可否、工事範囲は設備ごとに異なります。充電中のキュービクルや高圧機器へ近づいたり、扉を開けたり、機器・ケーブル・銘板に触れたりせず、確認・撮影・操作は電気主任技術者、保安管理会社、専門工事会社等へ依頼してください。

キュービクル全体の仕組み、点検、耐用年数、更新費用を先に把握したい場合は、「キュービクルとは?仕組み・耐用年数・点検・更新費用まで完全ガイド」をご覧ください。

目次

キュービクルの構成機器一覧|結論早見表

スクロールできます
機器・設備主な役割
PAS・UGS需要家設備の入口で高圧電路を開閉し、SOG等と連動して事故の波及防止を図る
高圧ケーブル受電点からキュービクルまで6.6kV等の高圧電力を送る
DS・LBS・VCB回路の切り離し、負荷回路の開閉、事故電流の遮断を役割分担する
継電器・SOG過電流・地絡等の異常を検出し、開閉器・遮断器へ動作信号を送る
変圧器6,600V等の高圧を100V・200V等の低圧へ変える
CT・VT・VCT高圧の電流・電圧を計測・保護・取引用に扱える値へ変換する
SC・SR力率を改善し、直列リアクトルで高調波等の影響を抑える
低圧遮断器・配電盤変圧後の電力を照明・空調・生産設備等へ分配し、低圧回路を保護する

設備によって、PASではなくUGSを使用する、VCBを設けないPF・S形で構成する、変圧器や回路を複数持つなどの違いがあります。この一覧にある機器が、すべてのキュービクルへ同じ順番・同じ台数で入っているわけではありません。自社設備の正確な構成は、単線結線図、点検報告書、銘板、現地確認で照合します。

キュービクル内では電気がどのように流れる?

一般的な6.6kV高圧受電設備では、電気は「受電・引込」「開閉・遮断」「計測・保護」「変圧」「低圧配電」の順に流れます。単線結線図では三相3本の電線を1本の線で表し、機器の接続関係を確認します。

電気の流れ主な機器設備内で行うこと報告書・見積で見る点
1. 受電点PASまたはUGS、SOG需要家設備の入口で高圧電路を開閉し、地絡等の事故を検出・区分する架空・地中引込、所有者、責任分界、SOG連動
2. 引込高圧ケーブル、端末処理受電点からキュービクルまで高圧電力を送る種類、太さ、長さ、経路、端末、劣化診断
3. 受電・主回路DS、VCB、CT、VT、VCT、LA回路の切り離し、事故電流の遮断、計測、雷サージ対策を行う受電方式、定格、保護協調、電力会社設備との境界
4. 分岐・保護LBS、PF、OCR、GR、DGR変圧器・コンデンサ回路を開閉し、過電流・地絡を検出するヒューズ容量、継電器整定、遮断機器との連動
5. 変圧油入変圧器、モールド変圧器6,600V等を100V・200V等へ下げるkVA、台数、負荷率、油入・モールド、損失、PCB
6. 低圧配電ACB、MCCB、低圧配電盤建物内の各負荷へ電力を分け、低圧回路を保護する定格、遮断容量、回路名、負荷、将来増設

経済産業省の「自家用電気工作物の標準的な点検項目」でも、引込設備、受電設備、受・配電盤、接地工事、構造物等が点検対象として整理されています。実際の点検範囲は、設備構成、保安規程、契約内容等で異なります。

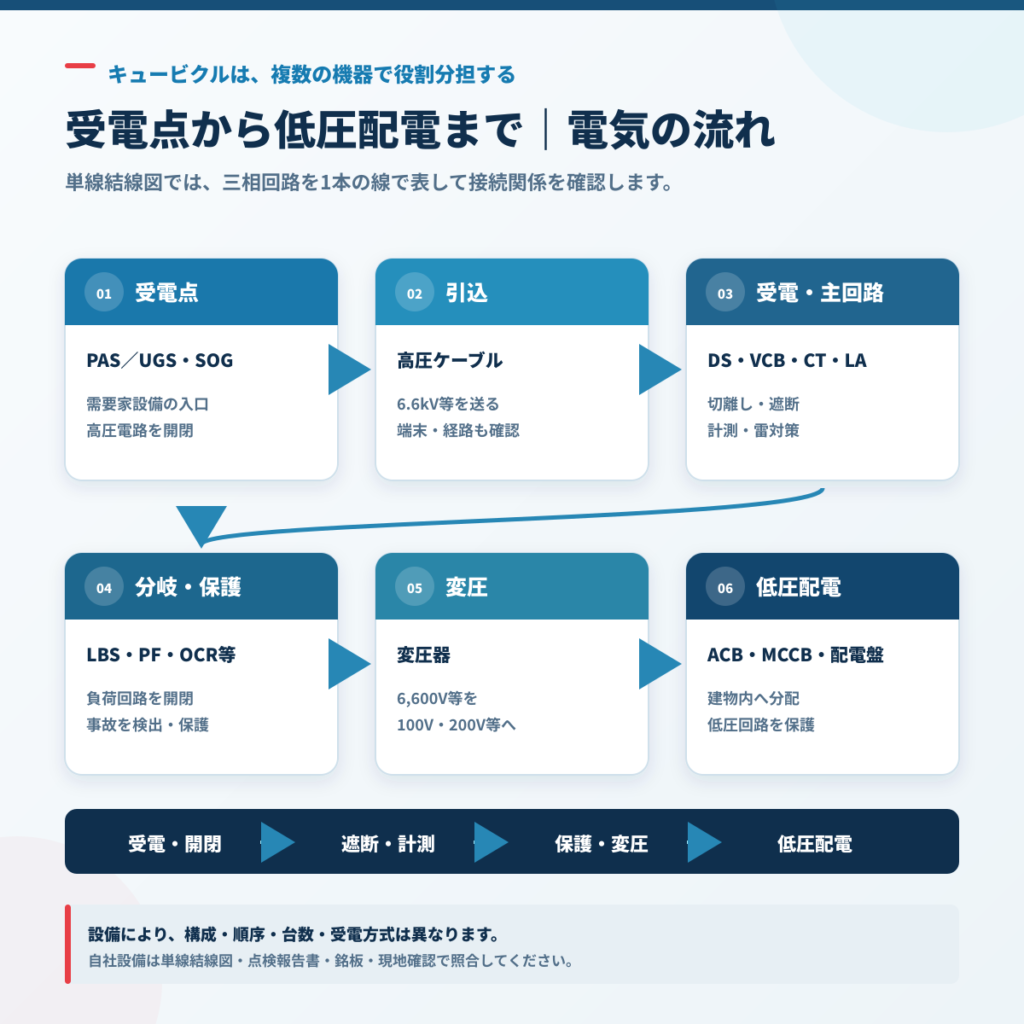

キュービクルの電気が受電点からPAS・UGS、高圧ケーブル、DS・VCB、LBS・PF、変圧器、低圧配電盤へ流れる構成図
一般的な高圧受電設備では、受電・引込・開閉と遮断・分岐と保護・変圧・低圧配電を複数の機器で分担します。実際の構成は設備ごとに異なります。

CB形とPF・S形で主遮断装置が異なる

キュービクルの受電設備は、主遮断装置の構成から「CB形」と「PF・S形」に分けて説明されることがあります。CB形では主遮断装置にVCB等の遮断器を用い、保護継電器と連動して事故電流を遮断します。PF・S形では高圧限流ヒューズ(PF)と高圧交流負荷開閉器(S)を組み合わせます。

受電設備の形主な構成確認すること
CB形VCB等の遮断器+OCR・GR等の保護継電器遮断容量、継電器整定、保護協調、連動試験
PF・S形PF(高圧限流ヒューズ)+LBS等の負荷開閉器設備容量、ヒューズ定格、開閉器との組み合わせ、三相動作

どちらを採用できるかは、受電設備容量、系統短絡容量、電力会社との協議、保護方式、認定・規格条件等で変わります。既設がPF・S形だからVCBは不要、CB形だからLBSはない、と一律には判断せず、主回路と変圧器分岐を分けて単線結線図を確認してください。

受電点・引込設備の構成機器

PAS|架空引込の入口に設置する高圧気中負荷開閉器

PASは「Pole Air Switch」の略称として使われる高圧気中負荷開閉器で、一般に架空引込の需要家側受電点付近、電柱上などへ設置されます。高圧電路を開閉し、SOG制御装置等と組み合わせて需要家構内の地絡・短絡事故を検出し、配電線への事故波及を防ぐための重要な入口機器です。

PAS本体だけを見て保護機能を判断せず、地絡方向継電機能、過電流蓄勢トリップ・過電流ロック等の方式、SOG制御装置、制御電源、避雷器内蔵の有無、電力会社との保護協調を確認します。交換時は柱上作業、停電、電力会社との調整、高圧ケーブル端末、SOG試験などが費用・工程へ影響します。

UGS|地中引込で使われる高圧ガス負荷開閉器

UGSは、地中線引込の高圧キャビネット内などで使われる高圧交流ガス負荷開閉器です。PASと設置形態は異なりますが、需要家設備の入口で高圧電路を開閉し、SOG制御装置等と連動して波及事故防止を図る点は共通します。

戸上電機製作所の地中線用UGS製品情報では、地中線引込の自家用施設における保守と配電線への波及事故防止を用途として説明しています。UGSは機種ごとに気中式・ガス式、設置できるキャビネット、ケーブルサイズ、施工条件等が異なるため、略称だけで代替可能とは判断できません。

SOG|事故を検出しPAS・UGSへ開放指令を出す制御装置

SOGは、地絡事故や短絡・過電流状態を判別し、PAS・UGSを適切に開放するための制御装置・保護機能です。PAS・UGS本体が新しくても、SOG制御装置が古い、試験結果が不良、整定が現在の系統と合っていない場合は、入口の保護機能を一体で確認する必要があります。

高圧ケーブル|受電点からキュービクルへ高圧電力を送る

高圧ケーブルは、PAS・UGS等の受電点からキュービクルまで高圧電力を送ります。国内の6.6kV受電設備ではCV・CVTケーブルなどが使われ、ケーブル本体だけでなく、端末処理、接続部、管路、ピット、立上り、支持、浸水・結露環境まで一つの設備として確認します。

SFCCの6600V CV・CVT製品情報では、6,600V以下の電力用ケーブルとして、架橋ポリエチレン絶縁ビニルシース構造が示されています。ケーブル交換費用は距離だけでなく、敷設経路、掘削・管路、端末処理、耐圧・絶縁試験、夜間・停電条件で大きく変わります。

重要:高圧ケーブルは、後述するJEMA報告書の「10種類の汎用高圧機器」の更新推奨時期表には含まれていません。本記事では一律の寿命年数を断定せず、製造年、種類、布設環境、端末状態、絶縁診断、事故履歴、メーカー情報から個別に判断します。

当サイトおすすめページ

キュービクルの高額修繕を払う前に

キュービクル内の開閉・遮断機器

DS・LBS・VCBはいずれも回路を開閉・切り離すために使われますが、役割と遮断能力は同じではありません。操作対象、負荷電流の有無、事故電流を遮断できるか、保護継電器・ヒューズとどう組み合わせるかを区別します。

機器主な役割事故電流への考え方誤操作防止の要点
DS(断路器)点検・工事のために回路を電気的に切り離し、開放状態を確認しやすくする遮断器のように負荷電流・短絡電流を遮断する機器ではない負荷電流が流れた状態で自己判断により開閉しない
LBS(負荷開閉器)変圧器・コンデンサ等の負荷回路を開閉する一般にPFと組み合わせ、短絡保護を構成するヒューズ選定、三相動作、インターロックを確認
VCB(真空遮断器)通常の開閉に加え、継電器の指令で短絡・過電流等の事故電流を遮断する定格遮断電流、受電点の短絡容量、保護協調が重要整定・連動試験、投入・引外し機構、引出位置を確認

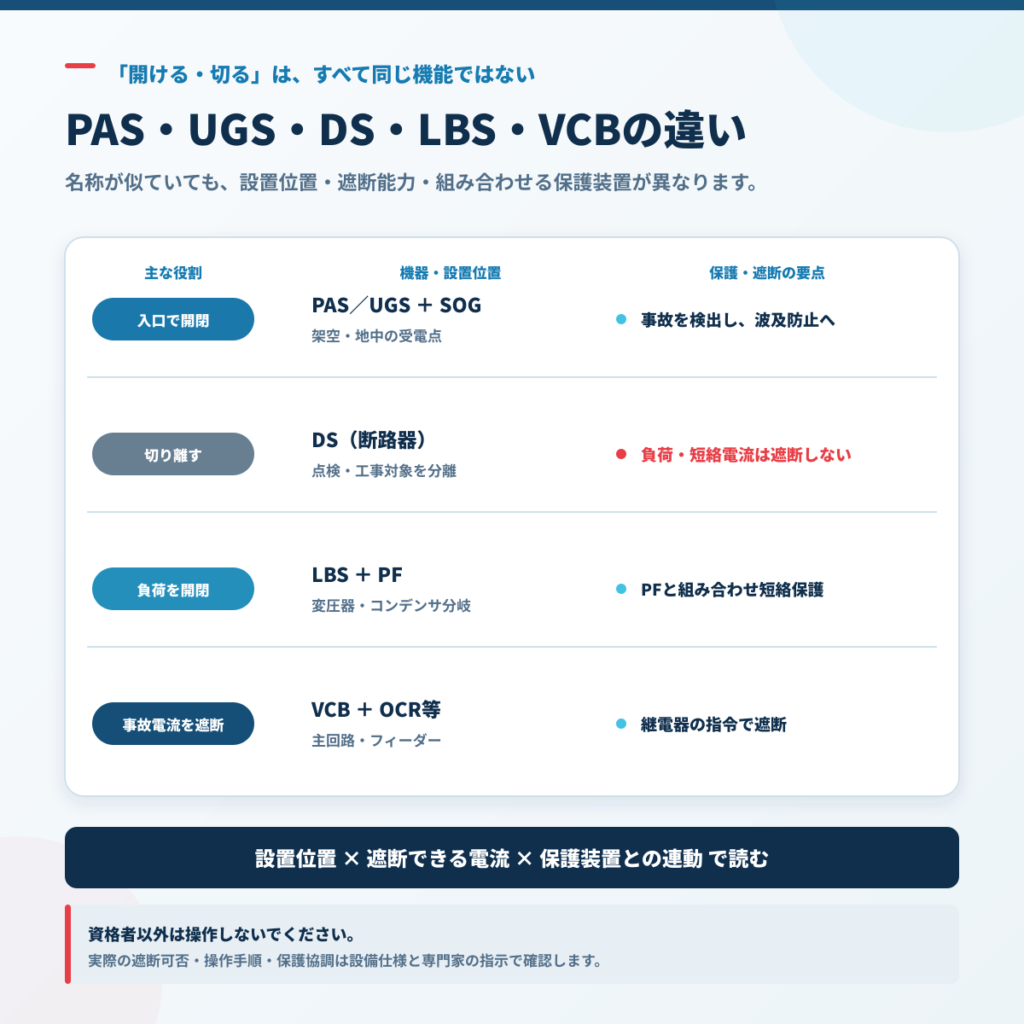

PAS・UGS・DS・LBS・VCBの設置位置・遮断能力・保護装置との連動の違い
開閉・切り離し・事故電流の遮断は同じ機能ではありません。設置位置、遮断できる電流、保護装置との連動を分けて確認します。

DS|無電圧化した回路を目視できる形で切り離す

DSはDisconnecting Switchの略で、断路器と呼ばれます。点検・工事対象を電源側から切り離し、開放状態を確認するために使います。VCBやLBSと外観が似ていても、負荷電流や事故電流を遮断するための機器ではありません。操作手順とインターロックは設備ごとに異なるため、資格者以外が操作してはいけません。

VCB|短絡・過電流を遮断する真空遮断器

VCBはVacuum Circuit Breakerの略で、真空遮断器です。真空中でアークを消弧し、通常の回路開閉に加えて、OCR等の保護継電器からの指令を受けて短絡・過電流等を遮断します。主遮断器として使用される場合や、複数の変圧器・フィーダーを個別保護する場合があります。

更新時は、定格電圧・電流・遮断電流、固定形・引出形、取付寸法、主回路端子、制御電圧、投入・引外し方式、既設継電器との連動、盤改造、保護協調を確認します。三菱電機のVCB製品情報でも、定格や固定枠、更新用機器など複数の仕様が示されており、「VCB 1台」という名称だけでは交換範囲を確定できません。

LBS・PF|変圧器・コンデンサ回路を開閉・保護する

LBSはLoad Break Switchの略で、高圧交流負荷開閉器です。変圧器や進相コンデンサ等の分岐回路を開閉し、PF(高圧限流ヒューズ)と組み合わせて短絡保護を行う構成が一般的です。VCBとは遮断能力や保護方式が異なり、LBS本体だけで短絡保護が完結するわけではありません。

見積ではLBS本体、PF、ストライカ連動、三相一括開放、絶縁バリア、操作機構、盤内寸法、変圧器容量に対するヒューズ選定を確認します。1相のヒューズ動作後に欠相状態が残らない保護構成になっているかも、電気主任技術者・設計者へ確認してください。

計測・保護に使う機器

CT・VT・VCT|高圧の電流・電圧を計測へつなぐ

CT(変流器)は大きな電流を、VT(計器用変圧器)は高い電圧を、計器や保護継電器で扱える値へ変換します。VCTは電力需給用計器用変成器として、電力量計による取引用計測に使われます。設備によってVCTや電力量計が電力会社側の所有・封印対象となるため、需要家が自由に交換・操作できるとは限りません。

CT・VTを更新する際は、変成比、定格負担、確度階級、耐電圧、保護用・計測用の別、継電器整定、盤改造を確認します。VCTは責任分界と電力会社の工事・立会い条件を先に確認します。

OCR・GR・DGR|異常を検出し遮断機器を動かす

保護継電器は、異常を検出してVCB・PAS・UGS等へ動作指令を送ります。OCRは過電流、GRは地絡、DGRは地絡方向を判別するために使われます。名称が同じでも、受電方式、接地方式、系統容量、上位・下位の保護装置に合わせた整定と保護協調が必要です。

交換では、継電器本体だけでなく、CT・ZCT・ZPD等の検出器、補助電源、トリップ回路、遮断器との連動、警報・遠方監視まで確認します。年次点検の試験成績表で、整定値、動作値、動作時間、連動結果を確認してください。

LA|雷サージなどの異常電圧から設備を保護する

LAはLightning Arresterの略で、避雷器です。雷などによる異常電圧を制限し、受変電機器の絶縁を保護します。PAS内蔵型、キュービクル内設置などの違いがあり、接地線・接地抵抗、雷サージ履歴、外観、漏れ電流、切離装置等を機種に応じて確認します。

変圧・力率改善・低圧配電の機器

変圧器|6,600Vを100V・200Vなどへ下げる

変圧器はトランスとも呼ばれ、受電した6,600V等の高圧を、照明・コンセント・空調・生産設備等で使う100V・200Vなどへ変換します。油入変圧器とモールド変圧器があり、単相・三相、容量、結線、タップ、周波数、冷却・設置条件が異なります。

  • 容量:kVA、単相・三相、台数、負荷実測、将来増設
  • 方式:油入・モールド、標準仕様・準標準仕様、騒音・防災条件
  • 状態:絶縁、温度、油漏れ、異音、端子、負荷率
  • 環境:換気、周囲温度、粉じん、塩害、湿気、搬入経路
  • 更新時:損失、2026トップランナー基準、既設盤寸法、PCB確認

JEMAの「トップランナー変圧器第三次判断基準 2026年度スタート」によると、油入変圧器・モールド変圧器ともに第三次判断基準の目標年度は2026年度です。過去の見積と比較する際は、同じkVAでも効率基準、外形寸法、質量、価格、納期が変わっていないかを確認します。

SC・SR|力率を改善し、高調波等の影響を抑える

SCは高圧進相コンデンサで、負荷の無効電力を補償して力率を改善します。SRは直列リアクトルで、コンデンサ回路に流れ込む高調波の影響や投入時の突入電流を抑えるために組み合わせます。容量、リアクトル率、開閉方式、負荷の変動、既設高調波環境を確認し、コンデンサだけを同容量で置き換えればよいとは限りません。

膨れ、油漏れ、異常発熱、異音、保護装置の動作は重要な指摘です。古い油入コンデンサはPCB確認が必要になる場合があるため、製造年・型式・メーカー情報・履歴を専門家へ確認します。

ACB・MCCB・低圧配電盤|変圧後の電力を建物へ分配する

変圧器の二次側では、ACB(気中遮断器)、MCCB(配線用遮断器)、低圧配電盤等が各負荷へ電力を分け、過電流・短絡から低圧回路を保護します。定格電流だけでなく、遮断容量、選択遮断、漏電保護、回路名称、負荷実測、増設余力を確認します。

外箱・母線・碍子・接地|主要機器を支える共通部分

キュービクルの外箱、扉、屋根、底板、換気口、母線、支持碍子、配線、端子、接地線、基礎・架台も安全性に直結します。内部機器が正常でも、外箱の腐食・穴あき・浸水、碍子の亀裂、端子の過熱、接地線の腐食、扉・施錠の不良があれば、部分補修か筐体・設備全体の更新かを検討します。

主要機器の更新推奨時期と交換費用

JEMA「汎用高圧機器の更新推奨時期に関する調査」報告書(2023年3月改訂版)は、受変電設備に多く使われる10種類の汎用高圧機器について、技術面・経済面から見た更新計画の目安を示しています。

更新推奨時期は、製造者が機能・性能を保証する寿命ではありません。通常の環境で通常の保守点検を行った場合に、構成材の老朽化などから新品へ交換する方が経済性を含めて一般的に有利と考えられる時期です。使用環境、点検結果、開閉・遮断回数、事故履歴、部品供給で判断は変わります。

機器JEMAの更新推奨時期交換工事の参考レンジ費用・判断が変わる条件
PAS・UGS等の屋外用高圧交流負荷開閉器10年または定格負荷電流開閉200回PAS:約50万~90万円/台SOG、柱上・地中、電力会社調整、ケーブル端末
SOG等のGR付開閉器制御装置10年OCR・SOG等:約40万~80万円/式検出器、制御電源、整定、連動試験、警報
LBS等の屋内用高圧交流負荷開閉器15年または定格負荷電流開閉200回約60万~100万円/台PF、定格、盤内寸法、ストライカ連動
VCB等の高圧交流遮断器20年または規定開閉回数約120万~200万円/台遮断電流、固定・引出、継電器、制御、盤改造
DS(断路器)20年または手動100回・動力1,000回個別見積操作方式、インターロック、母線、盤改造
LA(避雷器)15年個別見積定格、PAS内蔵・盤内、接地、切離装置
CT・VT等の計器用変成器15年約30万~60万円/台変成比、用途、確度、継電器整定、盤改造
保護継電器15年OCR・SOG等:約40万~80万円/式CT・ZCT等、整定、保護協調、連動試験
PF(高圧限流ヒューズ)屋内15年/屋外10年LBS等との組合せで個別見積用途、定格、変圧器容量、予備品、三相連動
高圧進相コンデンサ15年約50万~100万円/セット容量、SR、開閉器、PCB、盤改造
直列リアクトル・放電コイル15年個別見積リアクトル率、容量、高調波、既設組合せ
高圧配電用変圧器20年約300万~800万円/基100~300kVA、台数、油入・モールド、搬入、PCB
高圧ケーブル上記JEMA表の対象外。個別診断約20万~40万円/10m太さ、距離、経路、端末、掘削・管路、試験

※交換費用は、CUB-003で整理した2026年8月時点の編集部調査による参考レンジです。機器本体のみの定価ではなく、一般的な交換工事を想定した概算ですが、税別・税込、撤去、搬入、盤改造、停電、試験、電力会社調整、諸経費等の含有範囲は見積ごとに異なります。DS・LA・SR等は、単独価格の根拠となる十分な匿名見積がないため「個別見積」としています。

機器別費用を単純に合計しても、キュービクル全体更新の金額にはなりません。外箱、母線、低圧盤、基礎、搬入・揚重、撤去処分、高圧・低圧ケーブル、設計、試験、申請、仮設電源等が加わります。容量別の全体更新費用と見積内訳は、「キュービクル更新費用はいくら?容量・機器・工事別の相場と見積内訳」で確認できます。

当サイトおすすめページ

キュービクルの高額修繕を払う前に

交換費用の幅が大きく、判断項目も多い2機器については個別に解説しています。トランスは「キュービクルのトランス交換費用|容量・油入式/モールド式・更新時期」、PASは「PAS交換費用はいくら?交換時期・SOG・停電時間・波及事故対策」をご覧ください。コピー

点検報告書・見積書では機器名をどう照合する?

同じ機器が、報告書では日本語、単線結線図では略号、見積書ではメーカー型式だけで書かれていることがあります。三つの書類を、盤・回路・機器ごとに一行へまとめると、交換漏れや二重計上を見つけやすくなります。

照合項目点検報告書単線結線図・設備台帳見積書確認する質問
対象機器名、盤番号、指摘番号、写真番号記号、回路名、設置位置品名、型式、数量三つは同じ機器を指しているか
仕様定格、測定値、所見容量、変成比、整定、結線メーカー、型式、定格、付属品既設と新設の仕様差は何か
工事範囲要改修・不良の対象上位・下位の接続機器撤去、盤改造、配線、試験関連機器と連動試験を含むか
完了条件再測定・動作確認の要否図面更新箇所試験成績書、竣工図、保証何を確認すれば指摘解消か

点検報告書の判定語・測定値・所見の読み方は、「キュービクル点検報告書の見方|要改修・不良・経過観察の判断」で詳しく解説しています。

銘板と単線結線図で確認する項目

機器の交換時期と代替可否を確認するには、通称だけでなく銘板情報が必要です。撮影は電気主任技術者・保安管理会社等へ依頼し、設備台帳へ転記します。

  • メーカー名、型式、製造番号、製造年
  • 定格電圧、定格電流、定格遮断電流、周波数
  • 変圧器の相数、容量、一次・二次電圧、結線、油量
  • CT・VTの変成比、継電器の型式・整定値
  • PFの種類・定格、SC・SRの容量・リアクトル率
  • 開閉回数・遮断履歴、部品交換・整備履歴
  • 電力会社設備・需要家設備の所有・責任分界

銘板が読めない、図面と現物が一致しない、製造年が不明、改造履歴が残っていない場合は、その事実自体を「未確認」として管理します。見積会社へ推測で型式を指定せず、停電調査やメーカー照会を含む確認方法を相談してください。

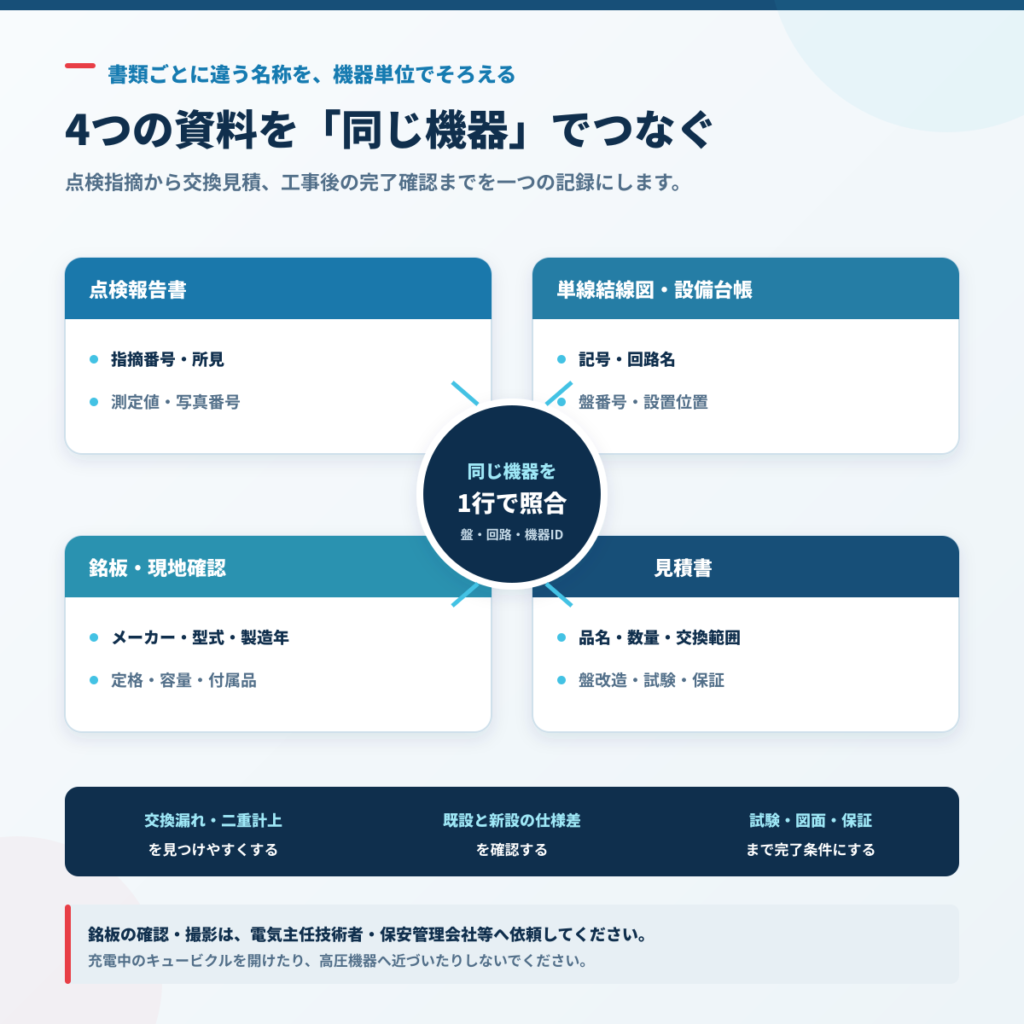

点検報告書・単線結線図・設備台帳・銘板・見積書を同じ機器単位で照合する方法
盤番号・回路名・機器IDをそろえ、指摘内容、既設仕様、交換範囲、試験・図面・保証まで一つの記録で管理します。

機器交換は5つの軸で優先順位を決める

更新推奨時期へ到達したという理由だけで、直ちに全機器の交換が確定するわけではありません。一方で、年数が短ければ安全とも限りません。次の5軸を機器ごとに確認します。

判断軸確認内容優先度が上がる例
1. 保護上の重要度入口保護、主遮断、分岐保護、計測、変圧のどこかPAS・SOG・VCB等の保護機能に不良がある
2. 点検結果絶縁、動作試験、温度、油漏れ、腐食、異音、変形動作不良、悪化傾向、過熱、浸水、複数指摘がある
3. 年数・履歴製造年、更新推奨時期、開閉・遮断回数、事故履歴推奨時期超過、履歴不明、事故遮断を経験している
4. 故障時の影響自社停電、火災、人身、波及事故、復旧時間、代替電源24時間稼働、冷凍・医療・生産負荷、周辺停電の恐れ
5. 保守・施工性部品供給、後継機、寸法互換、停電、納期、再工事部品終了、盤改造が必要、複数機器を別々に更新予定

例えば、変圧器が20年を超えていても、点検結果・負荷・部品供給・停電影響を確認して計画更新とする場合があります。反対に、使用年数が短いPASでも、SOG連動試験不良や著しい腐食があれば優先度は上がります。機器の寿命と更新判断は、「キュービクルの耐用年数|機器寿命・更新時期と交換判断」でも詳しく解説しています。

構成機器を整理して更新計画を作る6ステップ

STEP
単線結線図と設備台帳を集める

最新の単線結線図、直近3~5年の点検報告書、設備台帳、過去の工事・修繕記録、見積書を集めます。図面の日付と現物の改造履歴を確認します。

STEP
受電点から負荷側まで機器を並べる

PAS・UGS、高圧ケーブル、主回路、分岐、変圧器、低圧配電の順に、機器名・盤番号・回路名を一覧化します。電力会社と需要家の所有・責任分界も記録します。

STEP
銘板と点検結果をひも付ける

メーカー、型式、製造年、定格、開閉回数、測定値、動作試験、外観所見、写真番号を機器ごとに整理します。不明な項目は推測せず、確認先と期限を決めます。

STEP
保護機器は組み合わせで評価する

PASとSOG、VCBとOCR、LBSとPF、SCとSRなどを一組で確認します。本体だけの交換で、検出・遮断・警報・連動機能が維持できるかを確認します。

STEP
部分交換と全体更新を同条件で比較する

機器本体だけでなく、盤改造、停電回数、搬入、配線、試験、申請、保証、将来の再工事まで含めます。複数機器が近い時期に更新対象となる場合は、まとめる案も比較します。

STEP
工事後の試験・図面更新まで完了させる

絶縁・耐圧・接地・継電器・連動等の必要試験、試験成績書、竣工図、設備台帳、保証書、指摘解消の確認までを完了条件にします。

年次点検で要改修・不良を指摘された直後の進め方は、「年次点検でキュービクルの指摘を受けたら?対応手順と放置リスク」をご覧ください。

構成機器に関するよくある誤解

  1. 「PAS・LBS・VCBは全部同じ開閉器」:設置位置、遮断能力、保護装置との組み合わせが異なります。
  2. 「変圧器だけ交換すればキュービクル更新になる」:入口保護、主回路、分岐、ケーブル、外箱、低圧盤等の残存寿命を別に確認します。
  3. 「推奨時期を超えたら即使用禁止」:更新推奨時期は計画の目安です。ただし点検不良・部品供給・故障影響が重なる場合は早期対応が必要です。
  4. 「外箱の設置年=全機器の製造年」:部分交換、増設、移設、改造により機器ごとの年齢が違う場合があります。
  5. 「機器別価格を足せば全体工事費になる」:設計、撤去、搬入、基礎、ケーブル、盤改造、停電、試験、申請等が別に必要です。
  6. 「銘板は自分で扉を開けて撮影すればよい」:高圧設備には感電・アーク事故の危険があります。確認は専門家へ依頼してください。

キュービクルの構成機器に関するよくある質問

キュービクルの中には何が入っていますか?

一般に、受電・開閉・遮断・保護・計測・変圧・配電を担う機器が入っています。VCB、LBS、変圧器、CT・VT、保護継電器、コンデンサ、低圧遮断器等が代表例ですが、受電方式・容量・用途により構成と台数は異なります。

PASとUGSの違いは何ですか?

PASは架空引込の電柱上等、UGSは地中引込の高圧キャビネット内等で使われる入口開閉器です。どちらもSOG制御装置等と連動して事故波及防止を図りますが、構造、設置場所、適用ケーブル、施工条件が異なります。

LBSとVCBの違いは何ですか?

LBSは主に変圧器・コンデンサ等の負荷回路を開閉し、一般にPFと組み合わせて短絡保護を構成します。VCBは保護継電器と連動し、定格範囲内の短絡・過電流等の事故電流を遮断する機器です。

DSはブレーカーのように電気を切れますか?

DSは主に無電圧化した回路を切り離し、開放状態を確保する断路器です。遮断器のように負荷電流・短絡電流を遮断する目的の機器ではありません。操作は設備固有の手順に従い、資格者へ任せてください。

変圧器とキュービクルは同じものですか?

同じではありません。変圧器は高圧を低圧へ変える構成機器の一つです。キュービクルは、変圧器に加えて、開閉器、遮断器、保護継電器、計器、低圧配電機器等を金属製外箱に収めた受変電設備です。

PAS・VCB・変圧器の交換時期は何年ですか?

JEMAの更新推奨時期では、PAS等の屋外用高圧交流負荷開閉器は10年または定格負荷電流開閉200回、VCB等の高圧交流遮断器は20年または規定開閉回数、高圧配電用変圧器は20年が目安です。保証寿命ではなく、点検結果・環境・履歴等で個別判断します。

高圧ケーブルの寿命は何年ですか?

本記事で参照するJEMAの汎用高圧機器の更新推奨時期表には、高圧ケーブルは含まれていません。一律の年数だけで断定せず、製造年、ケーブル種類、敷設環境、端末・接続部、絶縁診断、事故履歴、メーカー情報で判断します。

機器の製造年はどこで確認できますか?

各機器の銘板、点検報告書、設備台帳、竣工図、過去の工事記録で確認します。外箱の設置年と内部機器の製造年は一致しない場合があります。充電部へ近づかず、銘板撮影は電気主任技術者・保安管理会社等へ依頼してください。

機器を1台交換するときも停電は必要ですか?

多くの高圧機器交換では安全確保のため停電が必要ですが、停電範囲・回数・時間は受電方式、回路構成、仮設・切替方法で異なります。自己判断せず、電気主任技術者、工事会社、必要に応じて電力会社と調整してください。

見積書に型式しか書かれていない場合はどうすればよいですか?

既設・新設それぞれの機器名、メーカー、型式、定格、数量、設置位置、交換理由、付属品、盤改造、試験、保証を確認します。点検報告書の指摘番号と単線結線図の回路名も対応させてください。

複数機器が古い場合は部分交換と全体更新のどちらがよいですか?

年数だけでなく、点検結果、保護上の重要度、部品供給、外箱・母線の状態、停電回数、将来容量、5~15年の再工事費を比較します。複数機器が近い時期に更新対象なら、全体更新や段階更新も同条件で見積もります。

無料資料|キュービクル更新費用・機器別相場ガイド

PAS、VCB、LBS、変圧器、高圧ケーブルなどの交換費用と、容量別の全体更新費用、見積で確認すべき工事項目をまとめた無料資料です。点検指摘後の予算取り、相見積もり、社内稟議の整理にご活用ください。

「キュービクル更新費用・機器別相場ガイド」を無料でダウンロードする

※本資料の価格は一般的な参考情報です。個別設備の見積額、交換要否、安全性、工事方法を判定するものではありません。

まとめ|機器名ではなく、位置・役割・保護の組み合わせで読む

キュービクルは、受電・引込・開閉・遮断・保護・計測・変圧・配電を複数の機器で分担しています。点検報告書や見積書を判断するときは、略称を覚えるだけでなく、その機器が単線結線図のどこにあり、何と連動し、故障するとどこまで影響するかを確認することが重要です。

  1. PAS・UGSは受電点、VCBは事故電流の遮断、LBSは負荷回路の開閉を主に担う
  2. SOG・OCR・GR・DGR等は異常を検出し、開閉器・遮断器と組み合わせて働く
  3. 変圧器はキュービクルの一部であり、入口保護・ケーブル・外箱・低圧盤も別に確認する
  4. JEMAの更新推奨時期は機器別の計画目安であり、保証寿命・一律の交換期限ではない
  5. 点検報告書、単線結線図、銘板、見積書を機器ごとに照合して更新範囲を決める

機器名や型式が分からない、複数の交換指摘を受けた、見積の範囲が妥当か判断できない場合は、点検報告書・単線結線図・見積書をそろえて相談しましょう。

参考情報

本記事は一般的な情報提供を目的としており、個別設備の安全性、継続使用、保護協調、交換時期、交換費用、工事方法、法令適合性を判定するものではありません。個別判断は、電気主任技術者、保安管理会社、メーカー、専門工事会社、電力会社、所管官庁等へご確認ください。
